洁净车间风量调试方法怎么选?三种方案对比

公司新闻 2026/10/13 1:24:42 hc 11

洁净车间装修完成后,很多业主会直接安排洁净度检测,却忽略了一个更前置的环节——风量调试。彩钢板、FFU、高效过滤器都装好了,可换气次数不够、压差不稳、自净时间超标,洁净度照样上不去。风量调试就是把设计图纸上的风量、换气次数和压差梯度,落到实际运行中的"最后一公里"。那么,洁净车间风量调试方法怎么选?市面上常用的三种调试思路各有适用场景,选对了能少走不少弯路。

一、风量调试到底在调什么?

风量调试不是单纯把风口吹大,而是围绕三个目标展开:一是让各送风口的实测风量与设计风量偏差控制在允许范围内,保证每个房间的换气次数达标;二是让送风、回风、排风之间形成稳定的风量平衡,为压差梯度打好基础;三是通过调节风阀,使整套系统的风量分配趋于合理,避免"近端风大、远端风小"的不平衡现象。

风量是压差和洁净度的基础。风量没调均匀,后续的压差调试、自净时间测试都会事倍功半。因此在施工组织上,风量调试通常在围护结构完成、过滤器安装到位、系统通电运行之后,验收检测之前进行。

二、三种主流风量调试方法对比

1. 基准风口法(逐段调试法)

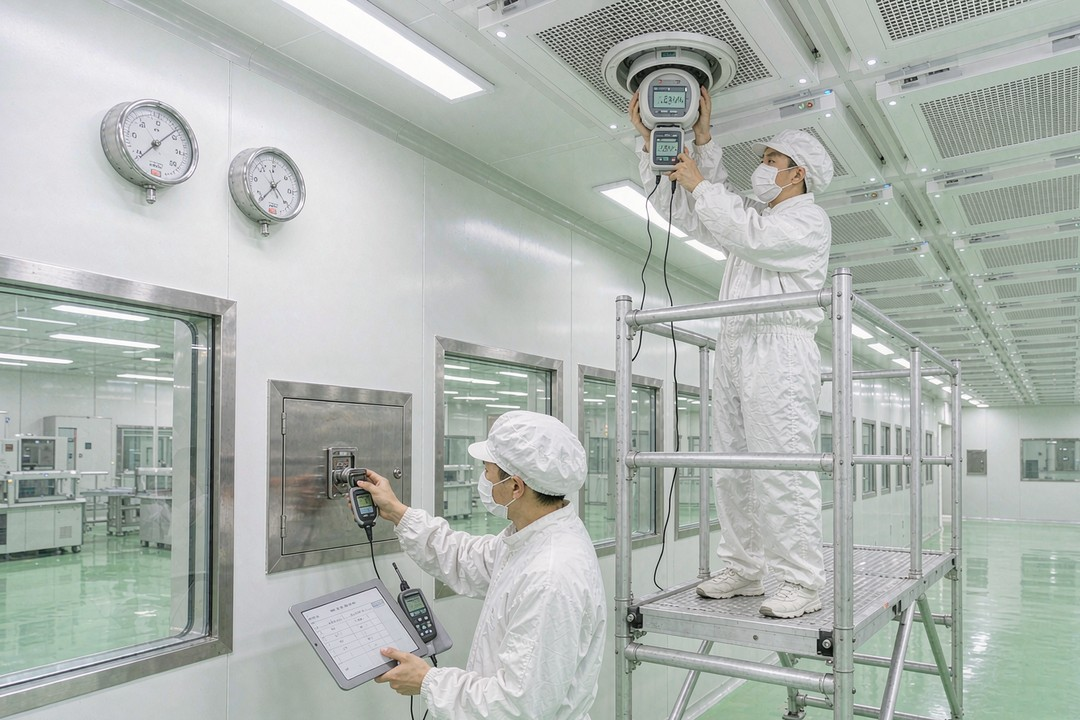

先选定系统末端的某个风口作为基准风口,用风速仪或风量罩测出它的风量,再以此为参照,逐个调节支管、干管上的风阀,让其他风口向基准值靠拢。这种方法思路直观、对仪器要求不高,适合风口数量不多的中小型项目。缺点是风口多时逐个调节费时,且比较依赖调试人员的经验。

2. 比例法(等比例调节法)

先测出各风口实际风量与设计风量的比值,再按比例关系同步调节各支路风阀,经过几次迭代,使各支路的比例趋于一致,最后统一放大或缩小到设计总风量。比例法收敛快、结果比较均匀,适合风口数量多、支路复杂的洁净车间。它对初次测量的准确性要求较高,也需要风阀本身有较好的调节线性。

3. 模拟预调试法(设计复核+分区分段)

在设计阶段就借助风管水力计算复核各环路阻力,预判可能出现的不平衡点,现场再配合变频风机与定风量阀,分区分段修正偏差。这种方法能减少现场反复调节的次数,对系统复杂、工期紧的项目更友好。它的前提是设计数据准确,如果图纸与实际偏差大,预判的参考价值会打折扣。

调试方法 适用场景 主要优点 局限
基准风口法风口数少的中小型项目直观、设备要求低耗时、依赖经验
比例法风口多、支路复杂的车间收敛快、分配均匀依赖初测准确性
模拟预调试法系统复杂、工期紧的项目减少现场反复调节依赖设计数据准确

需要说明的是,三种方法并非互斥。实际项目中,通风空调工程团队常把比例法作为主线,对个别难以平衡的支路再用基准风口法微调,做到既有整体均匀性,又有局部针对性。想更系统地了解整套风量方案与造价的关系,可以参考洁净车间投资规划中的相关说明。

三、风量调不好,多半出在这几点

风量不平衡往往不是调试方法的问题,而是前期细节没做到位。常见原因有:风阀调节量程不足或风口未装调节阀,导致想调也调不动;只调送风不管回风与排风,风量一变压差就乱;高效过滤器未装到位就先调风量,装完之后数据全变;以及没做自净时间测试,看不出气流实际到不到位。这几处一旦漏掉,后期返工成本很高。在实验室装修设计方案阶段就把风量分配和调节节点预留好,能大幅降低调试难度。

四、常见问题(FAQ)

问:500㎡十万级洁净车间风量调试一般要几天?

答:视风口数量与系统复杂度而定,通常需要2—5天。若风管布局规整、调节阀配置齐全,可压缩到2—3天;支路多、需要反复平衡的系统则可能更久。

问:风量调试和压差调试是一回事吗?

答:不是。风量调试解决的是各风口风量分配与换气次数问题,属于基础;压差是风量平衡之后的结果之一。正确顺序是先平衡风量,再调压差梯度,最后做自净时间测试。

问:风量调试可以自己调吗?

答:具备风速仪、风量罩等仪器并熟悉 GB 50591 相关方法的团队可以自行调试,但建议由施工方配合第三方检测机构完成,数据更可追溯,也便于后续验收复核。

问:不同洁净等级对风量要求差别大吗?

答:较大。等级越高,换气次数要求越高,万级、千级房间的风量分配精度要求也更高,调试时对风阀调节和系统余压的要求更严。

五、结语

风量调试看似是收尾工序,实则直接决定洁净车间能否一次达标。选对调试方法,把风阀配置、回排风平衡和自净测试一并考虑进去,才能让 ISO Class 7、ISO Class 8 等不同等级房间都稳定运行。如果你的项目正卡在风量或压差环节,欢迎致电 18819480005 咨询,我们提供从设计到无尘车间工程施工的一体化服务,覆盖广州、深圳、佛山、东莞等华南地区,并可按 GMP、PCR、CNAS/CMA 等不同标准定制方案。
