老实验室改造的报价,常常让业主看不懂:同样是一百来平方米的理化实验室,有的公司报十几万,有的报到四十万。差距不在谁"黑心",而在改造范围、施工条件和检测要求完全不同。尤其是那种"实验不能停、活还得继续干"的改造项目,造价里有一大块花在了看不见的地方——围挡、除尘、夜间施工、分段复测。本文把在用实验室改造的钱到底花在哪里、大概什么价位讲清楚,方便业主做预算。
新建实验室是从一张白纸开始,改造则是在既有条件上"动手术"。三方面差异直接推高造价。
老实验室的台柜、通风柜、地面、吊顶都要先拆,拆下来的建筑垃圾要清运,一般80-200元/㎡。更费钱的是"保护":不能拆的精密仪器、不能断的纯水管路、正在运行的冰箱和培养箱,都要做防尘包裹和临时断电预案。这部分工作按项计费,通常几千到两三万元。
新建项目场地开阔、垂直运输方便;改造项目往往在楼层中间,材料靠人工搬运,大型空调机组进不了电梯,需要拆窗吊装。施工效率下降,人工费自然上升。
改造涉及洁净区、生物安全区(P2)的,完工后要重新做洁净度、压差、换气次数检测;需要CNAS/CMA报告的还要送样复检。检测费一般3000-15000元/次,若分区移交、分两次检测,费用接近翻倍。
按目前华南地区的市场行情,不含实验家具与仪器设备,改造类项目的综合单价大致如下(含拆除、装修、水电与通风改造):
| 项目类型 | 综合单价(元/㎡) | 说明 |
|---|---|---|
| 普通理化实验室改造 | 1200-3000 | 无洁净等级要求,含台柜基础与通风改造 |
| P2生物安全实验室改造 | 2500-4500 | 含围护结构、负压控制、消毒设施 |
| 万级/十万级洁净实验室改造 | 2200-4000 | 十万级对应ISO Class 8,万级对应ISO Class 7 |
| 不停业施工增量 | +10%-25% | 分区围挡、夜间施工、临时通风 |
需要说明的是,改造单价的离散度比新建更大。同样是十万级洁净区,原有彩钢板能否利旧、原有空调机组风量是否够用、地面要不要整体铲除,都会让单价上下浮动。做预算时建议另留10%左右的预备费。
| 分项 | 参考单价 | 备注 |
|---|---|---|
| 拆除与垃圾清运 | 80-200元/㎡ | 含保护性拆除与成品保护 |
| 彩钢板隔断与吊顶 | 280-550元/㎡ | 手工板一般高于机制板 |
| 环氧自流平地面 | 120-220元/㎡ | 含基层打磨与修补 |
| 实验室水电改造 | 150-350元/㎡ | 含桥架、插座、纯水管路 |
| 通风柜排风系统 | 8000-20000元/台 | 含风机、风管、变频控制 |
| 洁净空调系统 | 400-700元/㎡ | 含组合式机组、风管、末端 |
| 洁净度与压差检测 | 3000-15000元/次 | 按测点数量与检测项目计 |

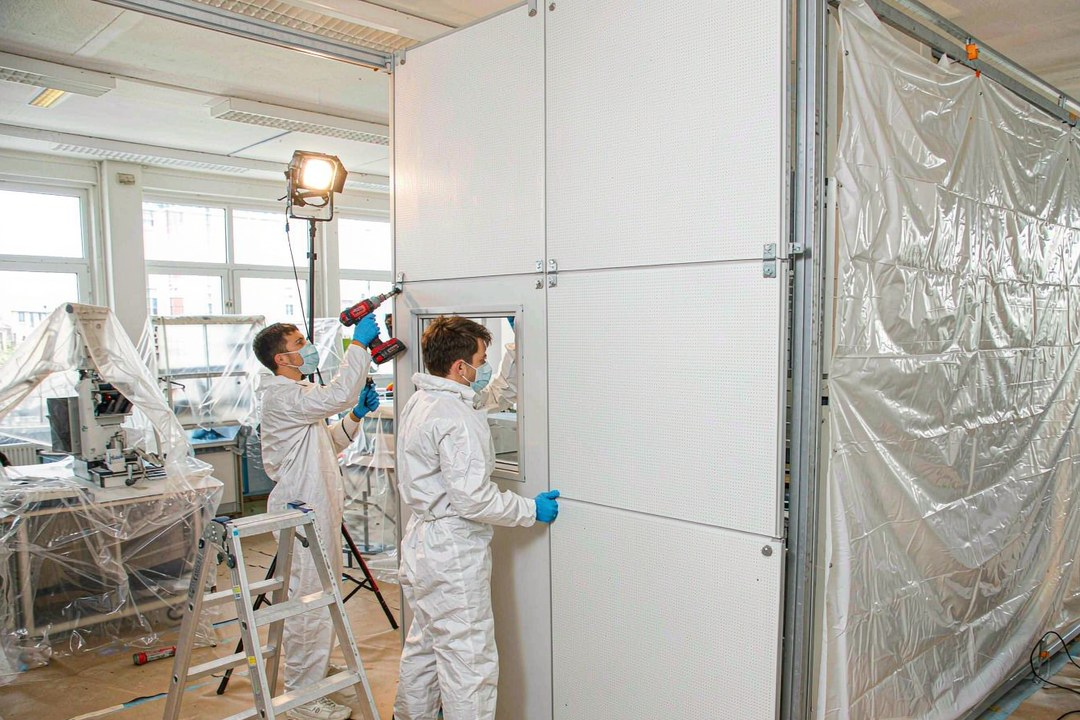

要用轻钢骨架加双层阻燃膜做出临时围挡,接缝打胶密封,必要时加装移动式负压排风,防止粉尘和气味窜进在用区域。几百平方米的围挡,费用常在1-3万元。
为了不影响白天实验,切割、打孔、喷涂这类有噪声和气味的工序只能排在夜间或周末,人工费通常上浮30%-50%,现场管理成本也随之增加。
切割板材、打磨地面会产生大量粉尘,需要配移动除尘机和活性炭吸附装置,避免粉尘进入在用的洁净区或精密仪器房。这部分设备多为租赁,按工期计费。
改造通常按区域滚动推进,每完成一个区就要单独清洁、检测、移交,检测次数和清洁工作量都比整体施工多。这也是洁净车间方案设计阶段就要把分区顺序定下来的原因——顺序定得好,检测次数能省下一半。
老实验室的通风管、纯水管、供气管多藏在吊顶里,图纸往往不全。开工前应做管线探测,确认哪些能利旧、哪些必须封堵废弃。封堵不彻底,后期容易出现串味、渗漏,返工代价很高。
改造若涉及隔墙增减、疏散通道变化、消防设施移位,需要办理相应的消防设计审查或备案。这部分费用与时间成本,常常落在工程报价之外。
冷库、样本库、试剂柜要临时转移,部分危险试剂需专业机构转运。停用期间的业务损失,也应计入改造的总成本,而不是只盯着工程报价单上的数字。
第一,先做利旧清单。台柜、通风柜、空调机组如果结构完好、风量够用,翻新比重做通常省30%以上。第二,分期实施,把非紧急区域放到二期,缓解一次性资金压力。第三,在合同里写清"拆到什么程度"的界面,比如原有地面是否铲到基层、旧风管是否保留,避免后期增项扯皮。第四,约定检测次数与不合格复检的责任划分。这些内容应在洁净车间投资规划阶段就形成书面文件,而不是等开工后再补。
Q1:100㎡的老实验室改造大概要多少钱?
普通理化实验室,含拆除、装修、水电与通风改造,一般在20万-35万元;若涉及P2或洁净区,通常在30万-50万元。具体取决于利旧比例、是否需要重新检测。
Q2:改造期间实验室还能正常做实验吗?
可以,但要分区。把改造区用临时围挡完全隔离,噪声与产尘工序安排在非工作时段,并保留独立的疏散通道。涉及生物安全区或洁净区的改造,建议整体停用后再施工,避免交叉污染。
Q3:只换通风柜和实验台面,算改造吗?
属于局部改造,一般不需要报建。但更换通风柜会改变排风量,需核算原有风机余量;若同时调整排风管路,建议同步做风量平衡调试,否则容易出现柜前风速不足。
Q4:改造后要重新做CNAS/CMA评审吗?
场地地址未变、仅内部布局调整的,一般做变更备案并提交设施环境验证材料;若关键设施(洁净区、生物安全柜位置等)变动较大,认可机构可能要求现场评审。建议提前与认可机构沟通确认。
在用实验室改造,本质是在"不停工"和"改得好"之间找平衡。把拆除界面、施工时段、检测次数这三件事在开工前谈清楚,预算就不容易在施工中途失控。广州华创工程技术有限公司承接实验室装修设计与无尘车间工程施工,可在勘测阶段出具利旧清单与分区施工方案,如需核算改造预算,欢迎致电 18819480005 沟通。
