定安无尘车间施工:粽子与黑猪熟食车间怎么建

公司新闻 2026/10/22 18:57:12 hc 28

在定安做食品厂的人,谈到无尘车间往往先想到"内包间要做十万级"。但真正让粽子、黑猪熟食这类蒸煮型产品出问题的,通常不是内包间的洁净度不够,而是另外三件事:蒸煮间的蒸汽排不出去、冷却段温度降不下来、生熟两个区域的气流串了。定安的食品加工以定安粽子、定安黑猪及熟食预制菜为代表,产品形态决定了车间是"高热高湿+短保质期"的组合,洁净工程的重点因此和电子、医药车间明显不同。本文按工段拆解洁净等级与造价,并给出本地建厂容易踩空的几个细节。

一、蒸煮型食品车间的三个特殊点

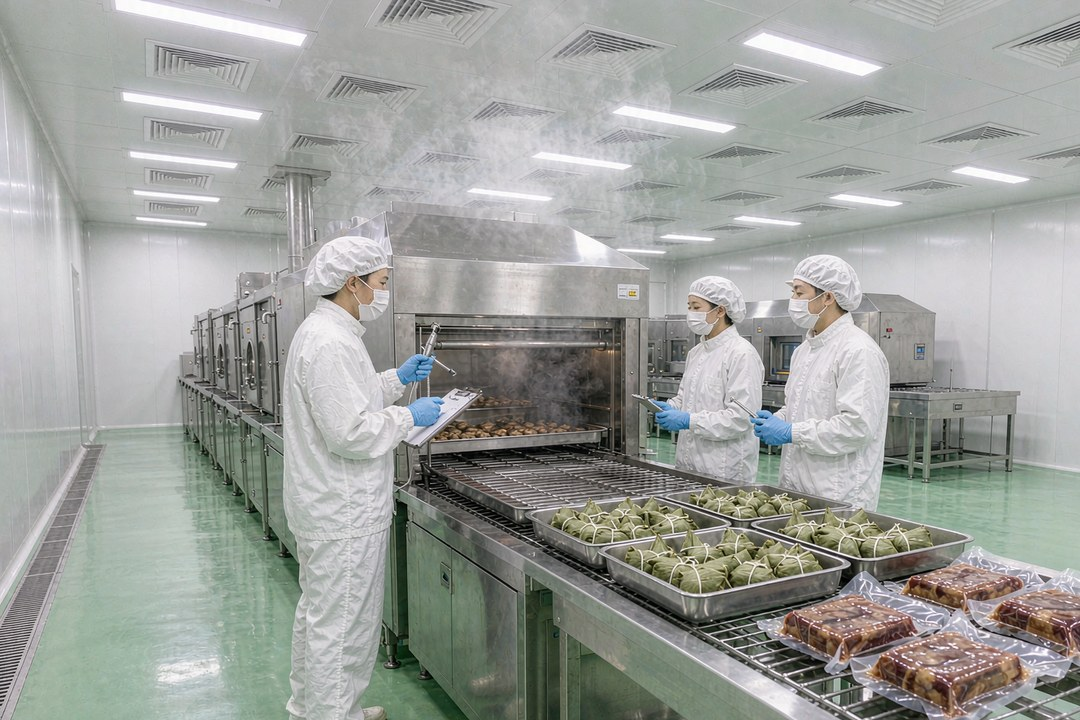

1. 蒸煮间的蒸汽量与结露,比洁净度更难处理

一口常压蒸煮锅开盖瞬间的蒸汽量,足以让一个两百平方米的房间在两三分钟内湿度逼近饱和。这类房间的处理逻辑不是"提高换气次数",而是"就近捕集、独立排出":蒸煮设备上方设不锈钢排汽罩,罩口风速控制在0.5-1.0米/秒,排汽管独立接至屋面,不与洁净空调回风系统相连。若图省事把蒸煮间并入洁净区回风,水汽会顺着风管进入组合式空调箱,表冷器积水、霉菌滋生、送风口滴水的连锁问题几乎必然出现。

吊顶与墙面的选材也要跟着改。普通彩钢板在长期高湿环境下,芯材吸潮后强度下降、板缝密封胶老化快;蒸煮间、清洗间这类"湿区"建议用不锈钢板或耐水型净化板,板缝打耐候硅酮胶,吊顶做1‰-2‰的坡度并向排水侧找坡,避免冷凝水在板面滞留。

2. 冷却段才是微生物风险最高的环节

刚出蒸煮锅的粽子中心温度在90℃以上,需要在两小时内降到室温以下,这个区间恰好是芽孢萌发与细菌繁殖最快的温度带。冷却间因此是整条线里最该做洁净的房间:一般按十万级(ISO Class 8)设计,维持正压,配独立空调与除湿,室温控制在15-25℃、相对湿度60%以下,冷风机不得直吹产品表面。很多项目把冷却间当普通房间处理,结果产品菌落总数反复超标,回头再改空调和气流,代价远高于一次做对。

3. 生熟分区与清洗区排水

黑猪熟食属于典型的高风险品类:生肉解冻、清洗、切配在前,卤煮、冷却、包装在后,两个区域的人流、物流、气流都要分开。通行做法是生区维持相对负压(-5Pa至-10Pa)、熟区维持正压(+10Pa以上),中间设缓冲间与洗手消毒设施,物流经传递窗过渡。清洗区地面要做不锈钢排水沟配防臭地漏,沟底坡度不小于1%,排水方向背离洁净区,防止地面积水与返味。

二、粽子与熟食车间怎么划分洁净等级

食品车间不需要"整间净化",按工段分别定级是控制投资最有效的手段。下表是华南地区同类项目的常规做法,造价含围护、净化空调、地面与水电,不含生产设备:

工段洁净等级温湿度要求关键控制点造价参考(元/㎡)
原料解冻、清洗一般生产区≤25℃,排湿为主生区负压、地面排水、防蝇防鼠800-1500
切配、拌料调味准清洁作业区≤25℃,湿度≤70%局部排风、工器具消毒1200-2000
蒸煮、灭菌非洁净区强排汽,不做温控排汽罩、防结露、耐湿墙板800-1500
冷却十万级(ISO Class 8)15-25℃,湿度≤60%独立空调、正压、不直吹产品1800-3000
内包(真空/气调)十万级,可选局部万级20-25℃,湿度≤55%缓冲间、传递窗、人员二次更衣2000-3500
二次杀菌、外包装、成品库一般生产区常温杀菌釜承重与排汽、成品离地存放不单独计价

按这个分区逻辑,一间五百平方米的粽子车间,真正做净化的往往只有冷却与内包两段,合计一百五十到两百平方米,其余按一般生产区与准清洁区处理。这也是食品类项目总造价比"整间十万级"低得多的原因——通常能省下25%-40%。

三、造价区间与预算怎么编

就单方造价看,普通实验室装修约1000-3000元/㎡,万级、十万级洁净车间约1500-4000元/㎡,食品洁净区大致落在中间偏下的位置:十万级冷却间与内包间通常在1800-3500元/㎡,条件简单些的准清洁区在1200-2000元/㎡。一间五百平方米的十万级洁净车间,总造价常在75万-160万元区间,跨度大是因为层高、冷热源、地面做法、是否含空调主机差异明显。

食品车间还有几项容易被漏算的增项:蒸煮排汽系统(不锈钢罩体加风管,按米计,通常两万到八万元一套)、不锈钢排水沟与防臭地漏(三百到八百元/米)、防结露吊顶与耐湿墙板(比普通净化板高20%-35%)、以及冷却间的独立除湿机组(三万到十万元)。把这些列进洁净车间造价预算表里,比事后追加更主动。二次杀菌釜、真空包装机、冷库属于生产设备,一般不包含在净化工程报价内,编制预算时要单独列。

四、定安建厂的四个现实问题

1. 高温高湿,除湿余量要留够

海南全年高湿月份长,冷却间与内包间的除湿负荷不能按标准工况算。实际项目里通常要在计算负荷基础上加10%-15%的余量,冷却间建议单独配除湿机组而不是依赖组合式空调箱的表冷除湿,否则梅雨与台风季会出现"温度到了、湿度下不来"的情况,产品表面返潮、真空袋起雾。

2. 台风季与工期

一间五百平方米的食品洁净车间,从设计到投产常规周期三十到六十天,其中围护施工二十天左右、设备安装调试十天、洁净度检测与SC现场核查准备一到两周。八到十月是台风活跃期,屋面排汽管、空调外机的安装与吊装要预留五到十天的天气窗口,合同工期里最好写入顺延条款,避免因天气造成的违约争议。

3. 塔岭工业园标准厂房改造的四个条件

租用园区标准厂房做食品车间,先核四件事:楼板荷载能否承受蒸煮设备与水箱(一般要求不低于500公斤/平方米,局部需加固)、层高是否够做吊顶内风管与排汽管(净高建议4.5米以上)、有无蒸汽源或燃气条件、排污管径与隔油池是否满足清洗区排水。这四项任一不满足,改造增量可能超过净化工程本身。

4. 老厂房的地面返潮

定安部分老糖厂、老仓库改造项目,首层地面无防潮层,做环氧自流平后半年内出现鼓包与起壳。此类地面必须先做防潮处理(PE膜或渗透结晶型防水),再做起砂层与面层,这道工序省不得。食品车间地面还要求R≥50mm的圆弧踢脚,便于冲洗、不留卫生死角。

五、验收与SC审查要衔接好

洁净工程的验收依据是GB 50591-2010《洁净室施工及验收规范》,检测项目包括悬浮粒子、沉降菌、压差、风速与换气次数、温湿度,报告需由具备CMA资质的第三方出具。食品车间还要同时满足GB 14881《食品生产通用卫生规范》的要求,SC现场核查关注的是人流物流是否交叉、洗手消毒设施是否到位、防虫害措施是否有效、留样间是否独立——这些内容在食品车间方案设计阶段就该落到平面图上,而不是等审查时补。

需要提醒的是,洁净度检测合格不等于审查通过,两者关注点不同。建议在施工收尾阶段同步做一次内部预审,按SC核查表逐项过一遍,把能现场整改的问题在正式审查前解决。洁净车间施工过程中留下的隐蔽工程照片、材料合格证、调试记录,都是审查时的有效佐证材料。

结语

定安的粽子与黑猪熟食车间,本质上是一道"分区题":把蒸煮的高湿、冷却的温控、生熟的分隔分别在平面上切开,洁净面积自然就降下来了,投资也就可控了。整间做十万级既不必要,也解决不了蒸汽与冷凝水的问题;把钱花在冷却间、内包间和排水排汽上,才是这类项目的正确顺序。广州华创工程技术有限公司长期承接实验室装修设计与洁净厂房、无尘车间工程施工,可提供食品车间分区定级与造价测算,咨询电话18819480005。

常见问题解答(FAQ)

1. 粽子车间一定要整间做十万级吗?

不需要。蒸煮、外包装、成品存放按一般生产区处理即可,只有冷却间与内包间需要十万级。按分区定级,五百平方米的车间接净化面积通常只占三到四成,总造价能比整间净化低25%-40%。

2. 十万级食品洁净车间一平方米多少钱?

华南地区常规项目在1800-3500元/㎡,含围护、净化空调、地面与水电,不含生产设备与蒸汽源。若含独立除湿机组、不锈钢排水沟、耐湿墙板等食品专项做法,取上限;层高较低、冷源现成的项目可靠近下限。

3. 冷却间为什么不能和蒸煮间共用空调?

蒸煮间湿度接近饱和,回风带入组合式空调箱后会在表冷器与风管内凝结,滋生霉菌并随送风进入冷却间,同时冷却间需要的低温低湿工况也会被高湿回风拖垮。两者必须分系统,蒸煮间排汽直接排出室外。

4. 从设计到投产大概要多久?

五百平方米规模通常三十到六十天:设计七到十天、围护与机电施工二十天左右、设备安装调试十天、检测与审查准备一到两周。台风季或老厂房改造项目建议在此基础上预留五到十天。
