洁净车间装配式装修,和传统现场施工怎么选?

公司新闻 2026/10/24 9:21:06 hc 11

洁净车间的建造方式,正在从"全部现场制作"往"工厂预制、现场装配"走。不少甲方在方案阶段都会问同一个问题:装配式是不是一定更好、是不是一定更贵?答案取决于项目条件。本文把洁净车间装配式装修与传统现场施工的差别按部位拆开讲,方便在预算、工期和质量之间做取舍。

一、先统一口径:装配式不是一个开关

谈对比之前要先明确,"装配式"在洁净工程里是按部位分级的,不同部位的装配化程度差别很大。

1. 围护结构:墙板与吊顶在工厂成型

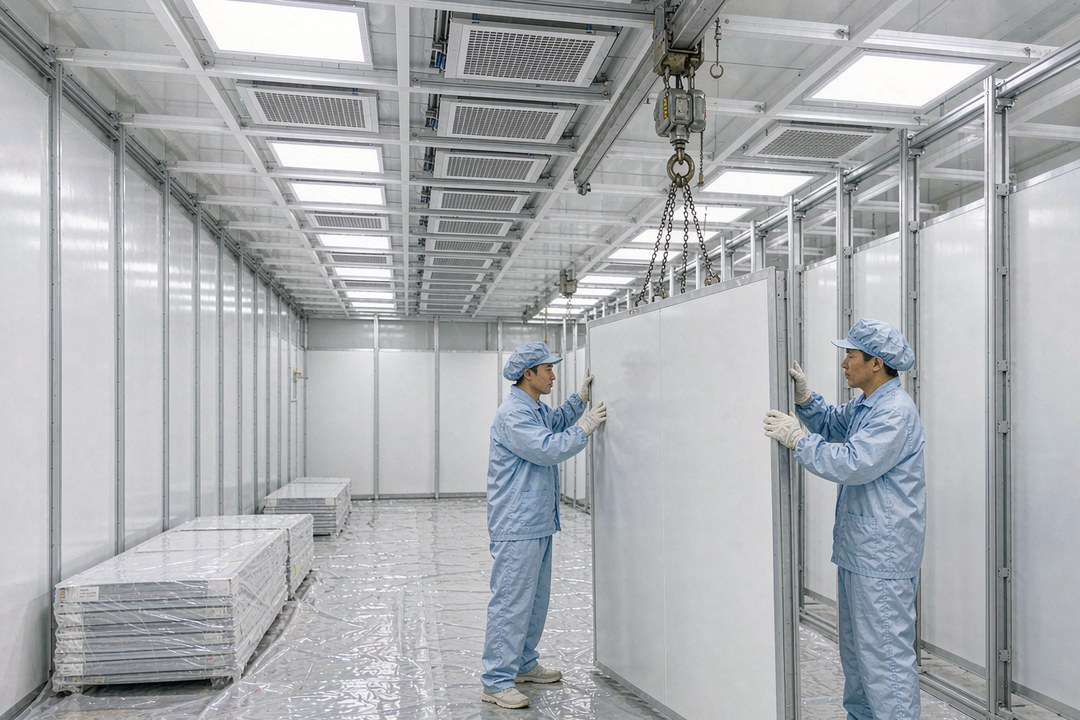

彩钢夹芯板(净化板)按模数在工厂下料、开孔、包边,现场只做拼装、打胶和收边。手工板板面平整度和密封性更稳定,万级及以上车间用得较多;机制板成本更低,适合十万级和一般洁净区。这是装配化程度最高的部分。

2. 风管、支吊架与FFU龙骨:以预制加工为主

镀锌风管按图纸在加工厂咬口成型,现场只做法兰连接;成品支吊架、FFU龙骨(T-grid)也多为定型件。风管预制比例越高,现场动火和切割粉尘越少,对不停产的改造项目尤其有利。

3. 地面、开孔与异形收边:仍离不开现场

环氧自流平、PVC卷材焊接、设备基础、管道穿墙密封,这些工序受基层条件影响大,目前仍以现场施工为主。行业里说的"全装配式车间",实际是装配率高,并不等于零湿作业。

二、六个维度对比:差别到底在哪

把两种方式放在同一张表里看,差异会更清楚。下表为一般项目经验区间,具体以图纸和现场条件核算为准。

对比维度装配式(工厂预制+现场装配)传统现场施工
现场工期围护与风管可并行,通常缩短20%-30%工序串行,受天气与养护时间影响较大
综合造价单方报价一般高5%-15%,含板材精度、运输与成品保护人工占比高,赶工时人工费上升明显
质量一致性工厂下料,板缝与开孔尺寸稳定依赖班组手艺,切割精度波动较大
尺寸适配对轴网、净高偏差敏感,需前期精准复尺可现场调整,容错空间大
后期改造拆装方便,扩产改线成本较低改动多为破坏性拆除,二次污染大
现场条件依赖需要运输通道、吊装与堆放场地对场地要求低,但粉尘和噪声控制难

三、这几类项目,装配式的优势更明显

一是工期节点硬、设备已到厂的项目,现场每省一周都是实打实的收益;二是多层或高层厂房,楼上湿作业和粉尘控制本来就难,预制能减少交叉作业;三是万级及以上车间,板缝与开孔精度直接影响洁净度能否一次达标;四是有扩产预期的企业,模数化墙板后期加隔断、改布局更方便。

四、这些情况,现场制作为主更务实

旧厂房改造是典型场景:层高不一、柱距不规则、原结构偏差大,预制板的优势会被大量现场调整吃掉;面积在几百平方米以下的小车间,预制加工与运输成本摊不薄;异形多、设备密集、非标收边占比高的项目,预制成活率低;预算紧、工期宽松的项目,也没有必要为装配率额外付费。

如果项目本身还处在方案阶段,建议先把建设标准、面积和配套系统一次锁定,减少后期变更,可参考洁净车间投资规划的分项口径来编预算。

五、多数项目适合的混搭做法

围护结构与风管走预制,地面、设备基础、管道穿墙和局部异形收边现场做,是当前比较常见的组合。这样既能拿到工期和质量的好处,又不必为少量非标件支付高额预制费。关键在于把"哪些部位预制、哪些现场做、非标件怎么计价"写进技术文件和报价单,各家报价才有可比性。方案深度的差异,往往就是报价差距的来源,可先了解洁净车间方案设计的图纸要求再招标。

六、落地前要核对的四件事

1. 加工厂的产能与供货半径

问清板材生产线位置、日产能和排产周期,确认补件响应时间。赶工期项目最怕的不是首批发货慢,而是现场发现缺板、错板后等一周补件。

2. 模数是否匹配建筑轴网

净化板有固定宽度模数,墙板排布与柱距、门窗位置对不上,就会产生大量非标切割。开工前必须复尺并出排板图,把开孔位置在工厂一次成型。

3. 节点与密封做法写进图纸

板缝、阴阳角、吊顶与墙板交接、管道穿墙、门窗洞口,这些节点决定洁净度能否稳定达标。要求提供节点大样,不要只在文字里写"密封处理"。

4. 验收依据提前约定

洁净度、静压差、换气次数、温湿度等指标按GB 50591《洁净室施工及验收规范》和GB 50073《洁净厂房设计规范》执行,医药类项目还需对照GMP相关要求;检测委托具备CNAS/CMA资质的第三方机构。装配式只改变建造方式,不改变验收口径,这一点要在合同里写清楚。

七、常见问题FAQ

Q1:装配式洁净车间比传统施工贵多少?

单方造价通常高5%-15%,主要贵在板材精度、运输和成品保护。但工期缩短带来的管理成本、资金成本和提前投产收益,多数项目能抵消其中一部分。是否划算要按项目总账算,不能只比单方报价。

Q2:装配式能做到万级甚至更高等级吗?

可以。能否达标的关键在板缝处理、开孔密封和吊顶龙骨精度,而不在装配式本身。等级越高,对板材平整度、节点做法和安装班组经验的要求越严,建议在图纸上明确节点大样和验收方法。

Q3:旧厂房改造适合用装配式吗?

部分适合。围护和风管可以预制,前提是先做一次精准复尺;结构偏差大的厂房,现场调整量会吃掉预制优势,一般采用预制加现场收边的组合方式,报价时把非标件单列。

Q4:装配式车间的验收标准和传统一样吗?

一样。洁净度、压差、换气次数、温湿度等指标仍按GB 50591和设计文件执行,由CNAS/CMA资质机构检测。区别只在建造方式,不在验收标准。

结语

选装配式还是现场施工,本质是拿工期和质量稳定性去换一部分前期投入,值不值要看项目的时间价值和后期改造预期。广州华创工程技术有限公司长期承接实验室装修设计与洁净厂房、无尘车间工程,在围护结构预制、风管加工与现场装配的组织上积累了较多华南地区项目经验,从洁净工程施工到调试验收可整体承接。如需现场勘察、排板方案或分项报价,欢迎致电 18819480005 沟通。
